隨著氣溫逐漸降低,今冬供暖工作也進入倒計時。經開區的供暖企業泰達熱能已枕戈待戰,目前泰達熱能供暖物資儲備充足,各項前期準備工作已基本就緒,泰達熱能將全力確保“暖流”如期入戶,讓經開區居民溫暖過冬。
【全員上下一條心,全力以赴保供暖】
泰達熱能成立冬季生產運行保障領導小組,負責冬運工作的整體部署和落實,制定了《公司冬運供熱保障方案》,確保一旦出現能源供應不足、管網緊急補水等問題時,能夠快速響應,迅速解決。同時,泰達熱能連續第四年成立冬季供熱服務臨時黨支部,臨時黨支部將帶領供熱服務隊,進一步加強協調聯動,轉變工作作風,強化服務意識,規范供熱服務,接訴即辦,提高效率,全力確保供熱服務各項工作再上水平,讓老百姓滿意。

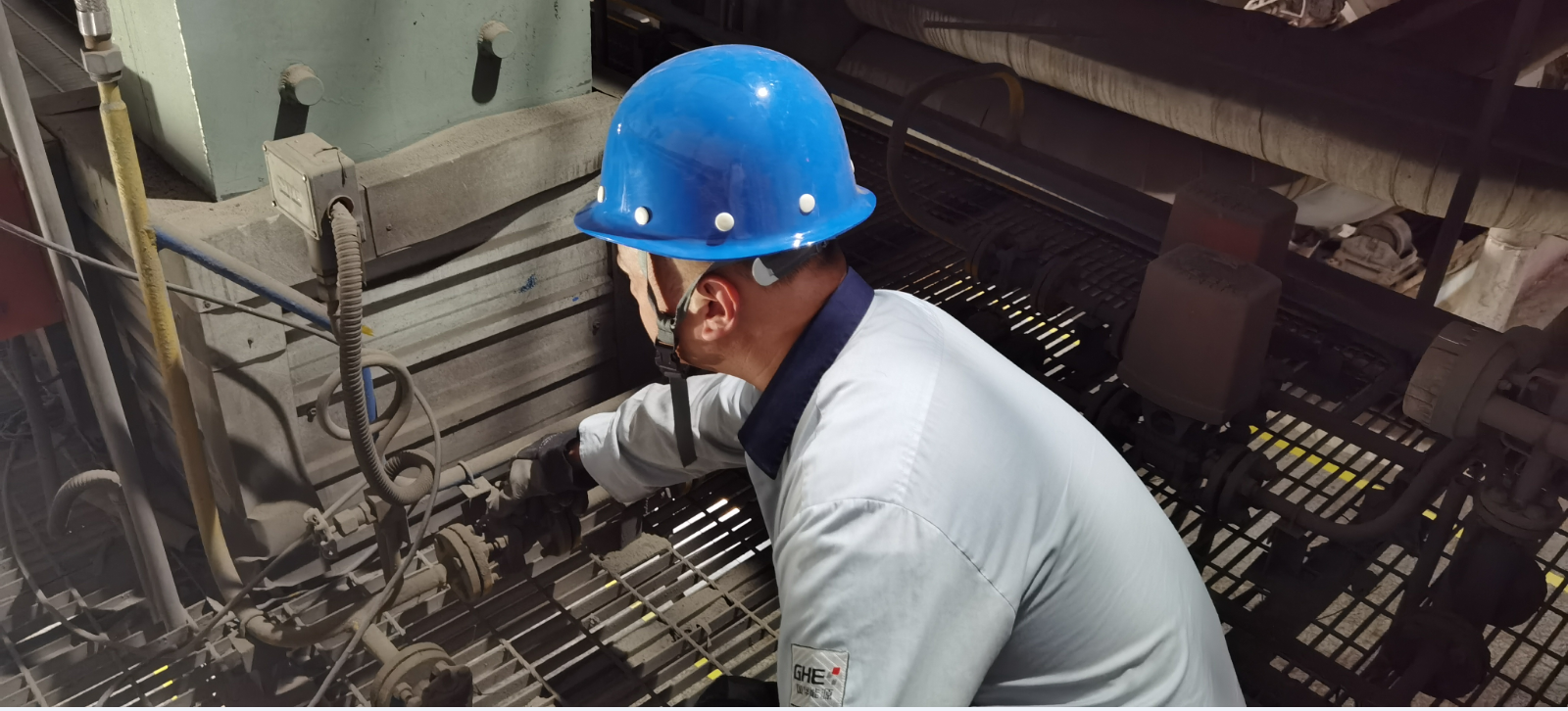

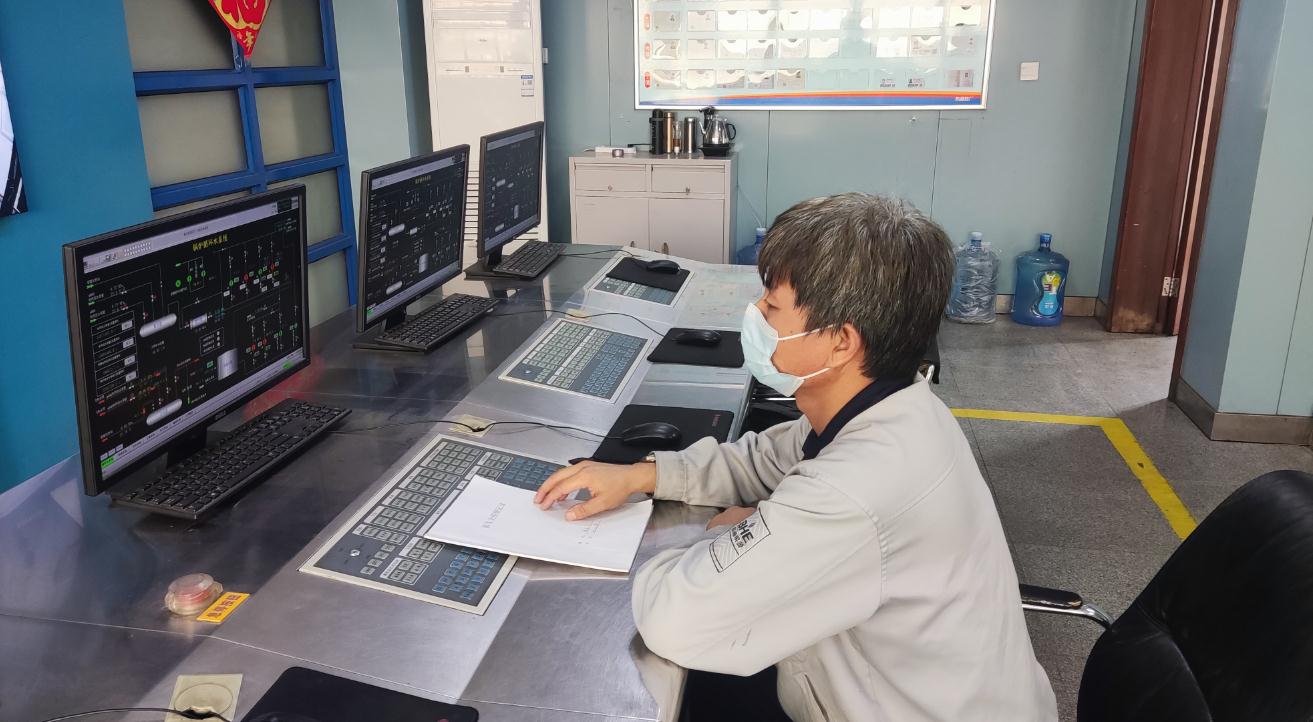

熱源一廠員工進行監盤 熱源二廠員工對鍋爐進行排污
【檢修改造一盤棋,精心助力產能提升】
2022年,泰達熱能在經開區東區完成各類檢修及大修技改項目139項,其中包括16項老舊管網大修改造;西區完成檢修項目19大項、478小項。運管中心完成A、B、C、D四個片區,32個大項、447個子項的管網檢修。熱源一廠一車間為徹底解決消防安全隱患問題,今年對消防水泵及部分管道、閥門進行了整體改造;二車間進行的熱源四廠“煤改燃”項目于10月底完工,投運后將切實提高公司清潔能源的使用力度。熱源二廠繼續實施智慧供熱系列改造,通過改善58MW熱水鍋爐振動、煙道導流改造、鍋爐本體加固等手段提升鍋爐穩定性,提高負荷率。國華能源改造消防地下管道,采用變頻器恒壓供水模式,保障了消防噴淋水系統的穩定。濱海熱電廠實施3#鍋爐恢復出力改造項目,同時進行原小站改造項目,提高熱水供應能力。西區熱電熱源二廠和煤改燃工程項目組相互協調配合,共同開展熱源二廠分布式能源站(煤改燃工程)(一期)設備單機調試工作,為運行季安全、穩定運行打下了堅實的基礎。

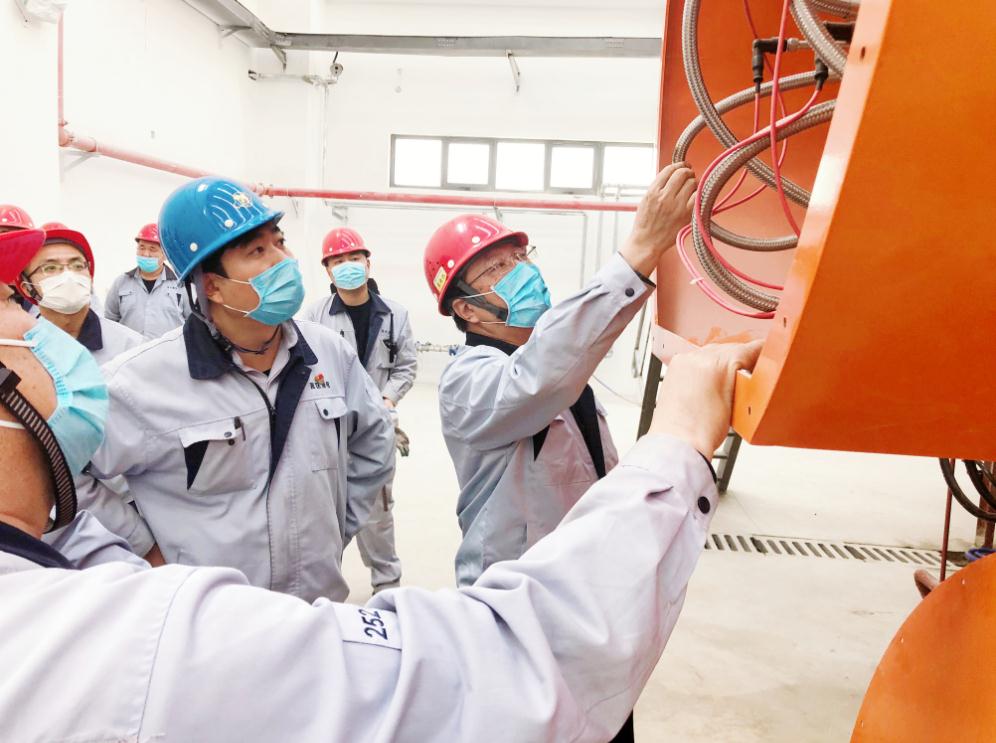

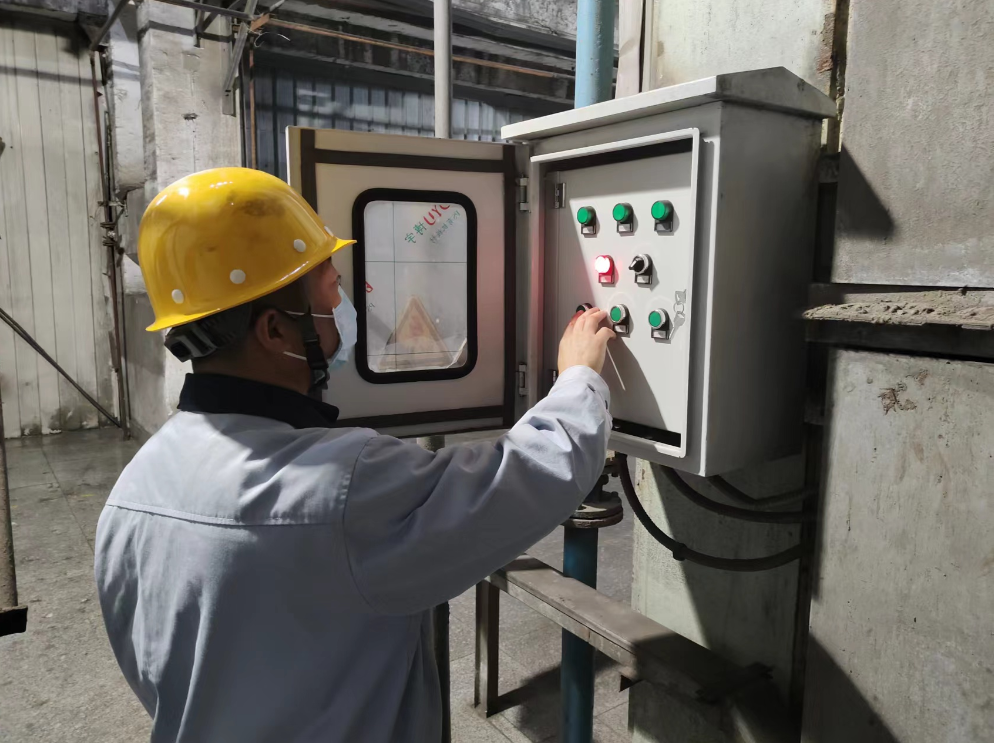

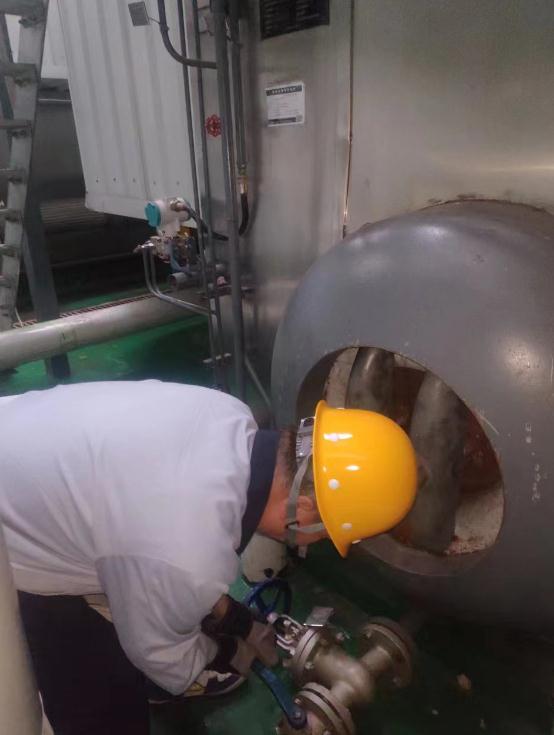

國華能源職工手動開啟供油閥 濱海熱電廠職工進行啟爐前設備檢測
西區熱電職工進行燃氣鍋爐調試工作 米蘭世紀小區項目組施工改造

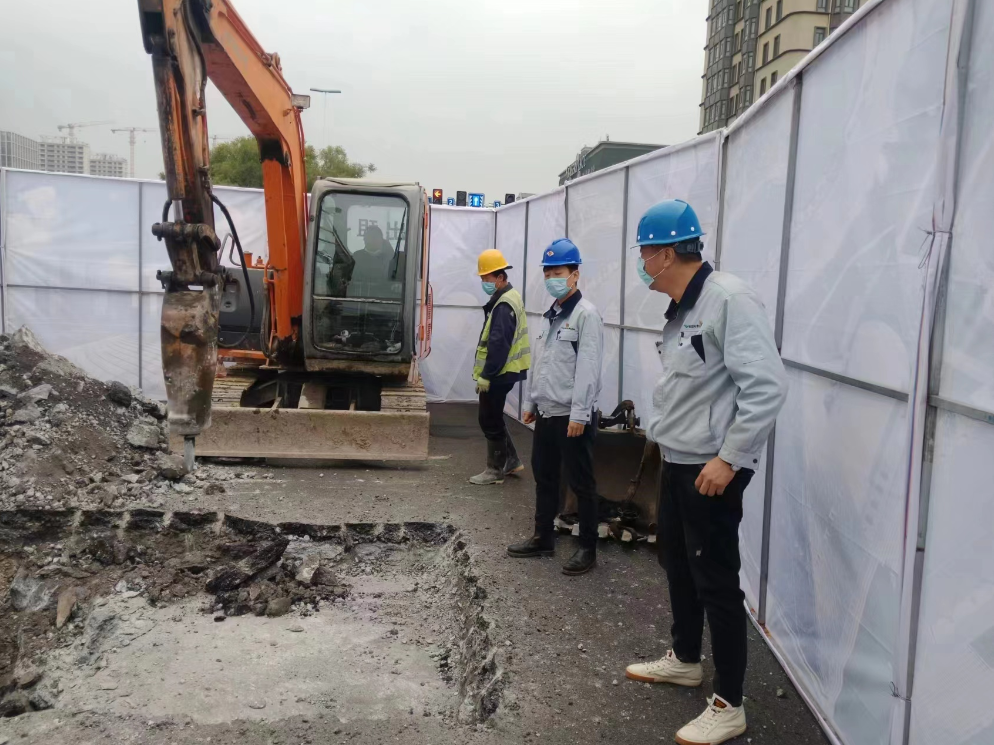

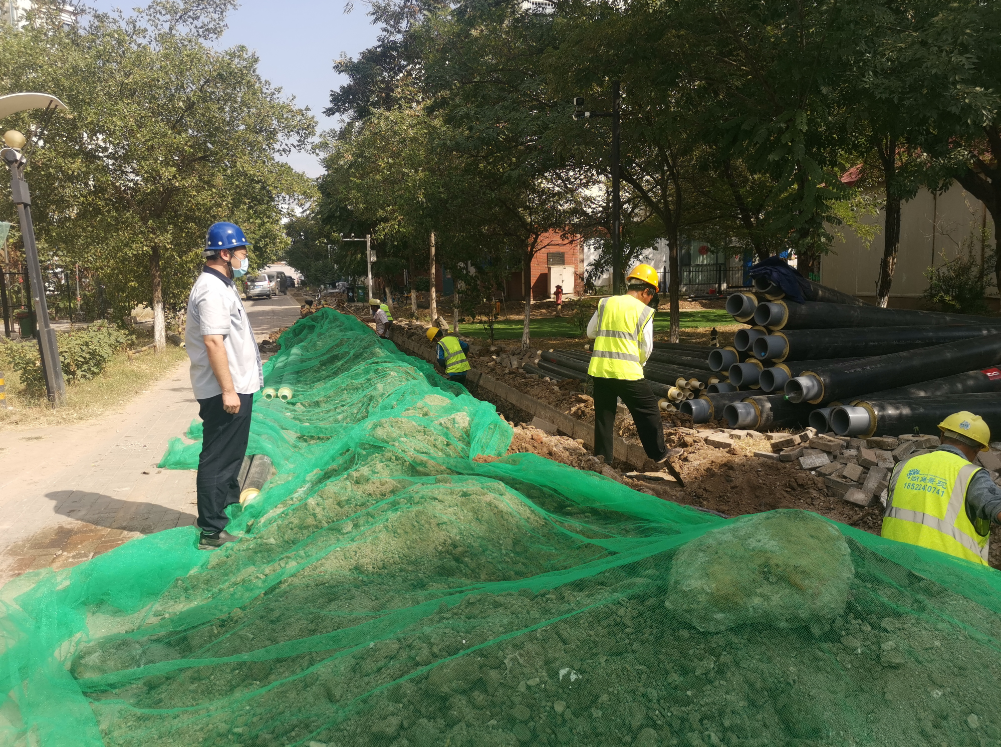

2022年,泰達熱能以濱海新區實施民生保障項目為契機,堅決扛起國有企業的使命擔當和社會責任,主動承接米蘭世紀小區供熱系統改造工程,著力解決好小區居民的急難愁盼問題。為確保此項改造在今年采暖季前如期完工,自8月份施工以來,加班加點已成為泰達熱能人的常態,特別是在疫情頻發、多發的態勢下,想方設法解決材料設施不能按時到位、施工人員緊缺的困難,全力追工期、搶進度,以泰達熱能的快速度、服務民生的高效率,僅用時2個月就完成了極其復雜的改造工程。10月23日至25日,通過對供熱二次網注水打壓進行最后的調試,米蘭世紀小區改造后的供熱系統已具備運行條件,可以滿足舒適供暖的要求。
運管中心職工搶修漏水管道
【供熱服務一張網,確保居民安心過冬】
10月28日,公司所屬運管中心已完成對經開區154個小區打壓試水工作,目前正組織全部力量對一次網試水查漏補缺。截止日前共查找一次網漏點56處,二次網57處,并及時修復,保障供熱管網運行安全。
泰達熱能已于10月28日開始點火啟爐,10月30日開始二次網升溫,保證11月1日泰達熱能暖流送入經開區千家萬戶。本供暖季,泰達熱能也將持續做好客服接待與24小時客服熱線接聽,切實履行“321”機制,用最高的服務標準保障居民用熱,讓經開區的居民不懼寒冬,身暖心更暖。
